毎日の施工日記

IMG_14231

2015年09月04日

髙松 I様邸 大型リフォーム工事

2階北側廊下壁の下地も出来上がりました明日からのボード貼り準備万端です。ちなみに、ボードは本日現場に搬入されました。

IMG_1421

2015年09月04日

髙松 I様邸 大型リフォーム工事

本日、大工さんは明日からの2階東・西洋室、廊下壁の石膏ボード貼りに備えましてサッシ内部廻りの額縁仕上げ中です。

IMG_1414

2015年09月03日

髙松 I様邸 大型リフォーム工事

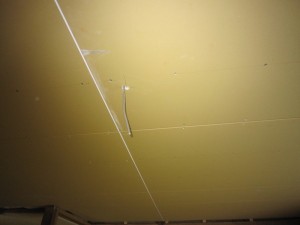

2階洋間2部屋共天井を既存位置より高くしまして、更に照明位置を部屋中央に来る様に電気コード接続としました。

IMG_1415

2015年09月03日

髙松 I様邸 大型リフォーム工事

本日大工作業で2階洋室東側と西側境界壁の下地材工事が済みました。後はボードを貼って クロスで仕上げます。

IMG_1411

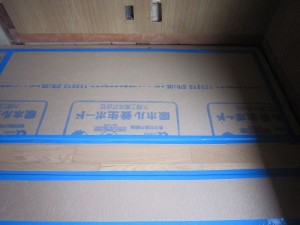

2015年09月03日

髙松 I様邸 大型リフォーム工事

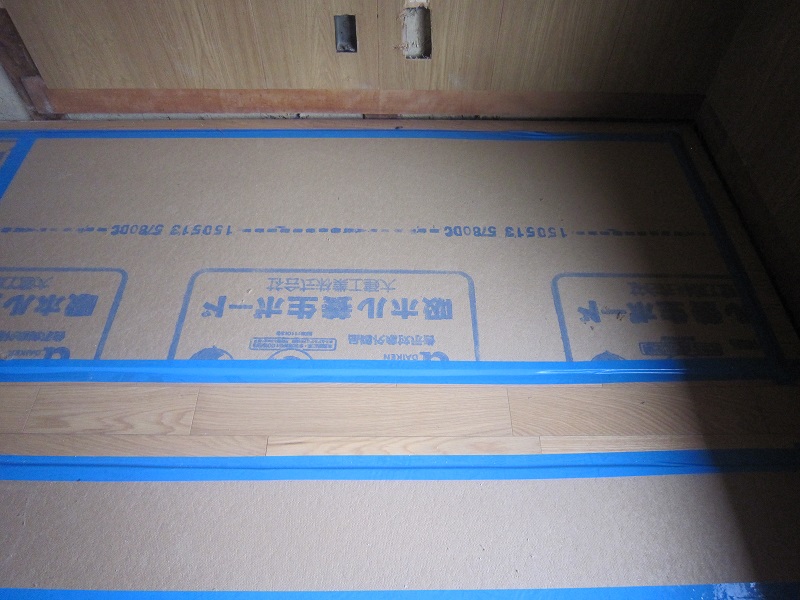

髙松は今日も雨ですがリフォーム工事は順調です。2階洋室2部屋、廊下の床はフローリング で仕上がりました。但し、養生してありフローリングの一部分しかお見せしか出来ません。

2015年09月03日

髙松 I様邸 大型リフォーム工事

2階洋室2部屋分、廊下の最後仕上げ床材貼り作業がほぼ完了してます。これからは傷防止 の為養生シートで保護します。

IMG_14041

2015年09月01日

髙松 I様邸 大型リフォーム工事

2階洋室電気配線作業は先ず不要配線を取り払いまして新規配線作業が順調に職人さんの手で行ってます。

IMG_14091

2015年09月01日

髙松 I様邸 大型リフォーム工事

2階廊下の天井は先ず断熱材敷きまして不燃ボード貼りまで終わりました。最後にクロスで仕上げます。

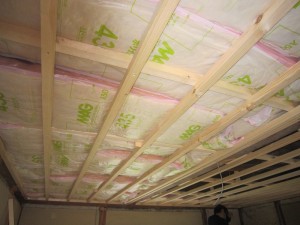

IMG_14051

2015年09月01日

髙松 I様邸 大型リフォーム工事

天井上敷きます断熱材の実物です。2階廊下、洋室2部屋に敷きますので断熱効果は期待されます。

IMG_14081

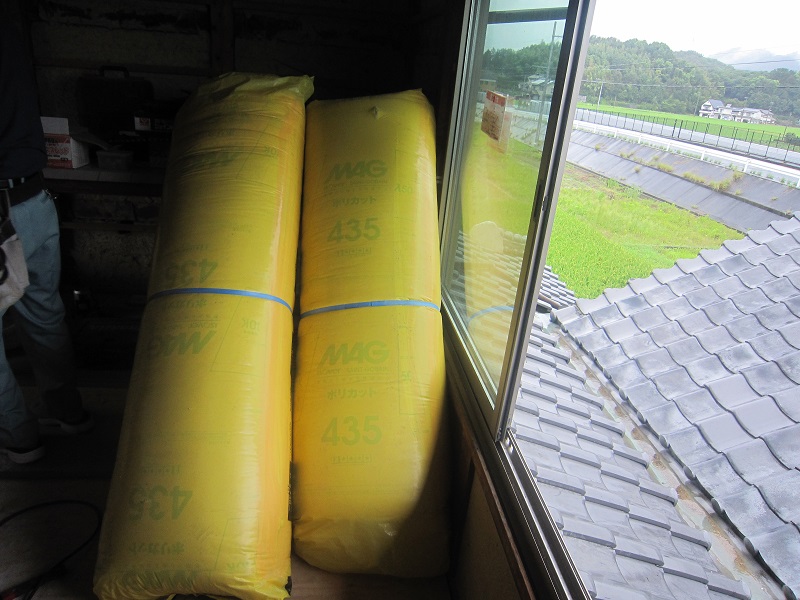

2015年09月01日

髙松 I様邸 大型リフォーム工事

2階洋室の天井を敷きます断熱材ですが梱包されており分かりませんが、開梱すれば変身です。特に断熱材は充分注意を払いまして大工さんは作業していただきます。敷き方で断熱効果が違うことがデータで立証されています。

2015年08月31日

髙松 I様邸 大型リフォーム工事

1階の階段下から見た、2階西側の断熱材を設置した状況です。階段の上には2階クローゼットが設置され、内部にも断熱材を敷き詰めております。

2015年08月31日

髙松 I様邸 大型リフォーム工事

2階西側天井の古い配線を撤去し、新しい配線に変えております。

2015年08月31日

髙松 I様邸 大型リフォーム工事

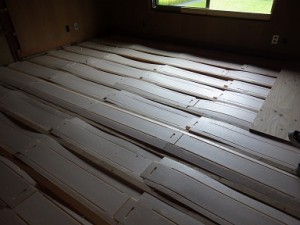

2階東側の床撤去根太掛けを設置。この上にコンパネ下地材を敷き詰めていきます。新しい床材を敷きまして出来上がりです。どんな色の床になるか今から楽しみです。

IMG_1396

2015年08月28日

髙松 I様邸 大型リフォーム工事

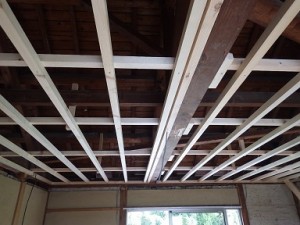

2階洋室の天井貼りの為にまず天井下地材の取付け作業中です。下地材の上に断熱材載せまして合板で仕上げます。

2015年08月28日

髙松 I様邸 大型リフォーム工事

本日は省エネ住宅ポイント申請に必要な新設したサッシ・ガラス4セットの写真撮りをしました。省エネポイント申請数が最近急増して竣工まで予算がある事願ってます!

IMG_1374

2015年08月27日

髙松 I様邸 大型リフォーム工事

2階洋室の床位置が決まりまして大工さんは根太掛けの作業中です。これからは根太間に断熱材を入れて構造合板12mm厚 貼る作業となります。更にフローリング12mm貼って床は出来上がりとなります。

IMG_1388

2015年08月27日

髙松 I様邸 大型リフォーム工事

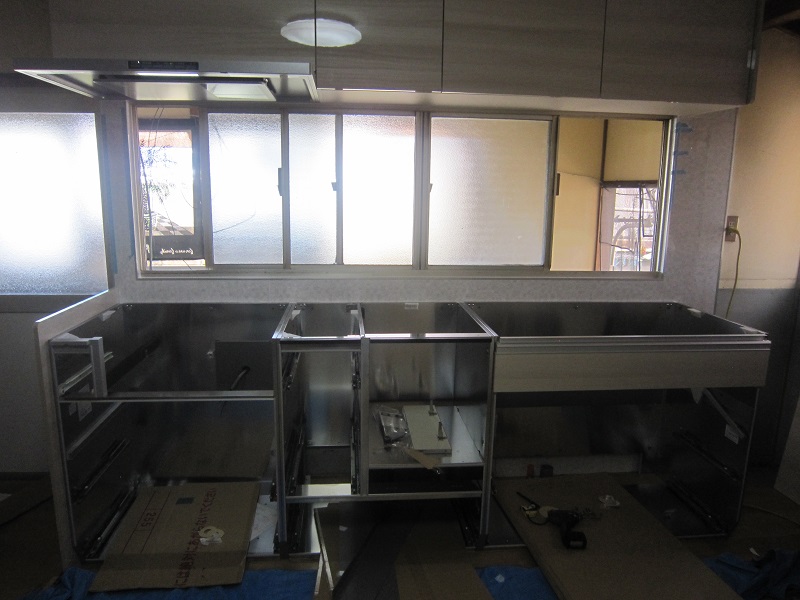

本日、メイン工事でありますシステムキッチンの据付けを行なってます。吊戸棚据付けは済みまして現在は流し台本体の設置中です。今日中に完成致します。

2015年08月27日

髙松 I様邸 大型リフォーム工事

本日はシステムキッチンの設置作業を実施してますが先ずは吊戸棚を取付けを慎重に行ってます。

IMG_1385

2015年08月27日

髙松 I様邸 大型リフォーム工事

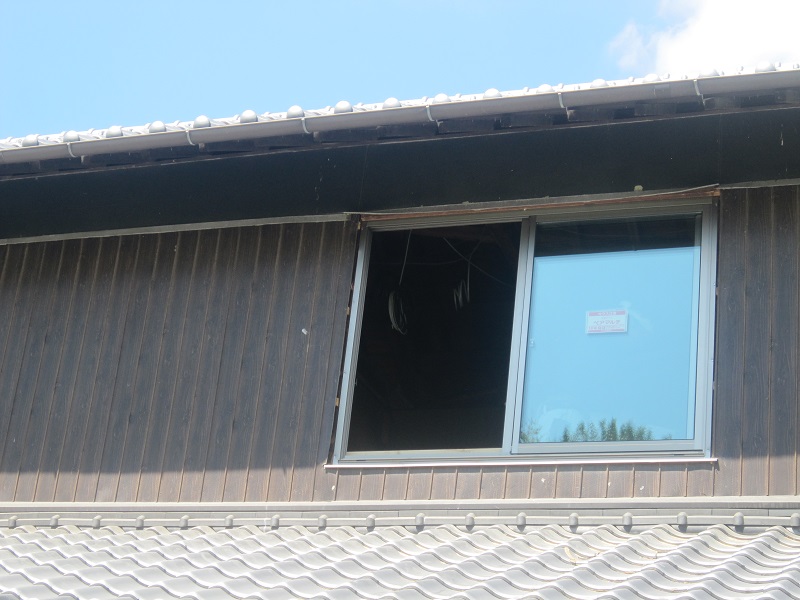

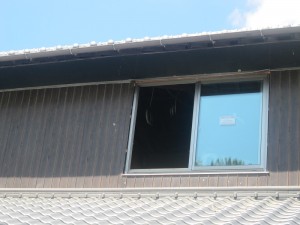

本日、台風15号が去りまして2階サッシ4か所枠取付けが済みました。今回は複層サッシ、ROW-E硝子と断熱 水密、強度アップ商品となってます。

IMG_1369

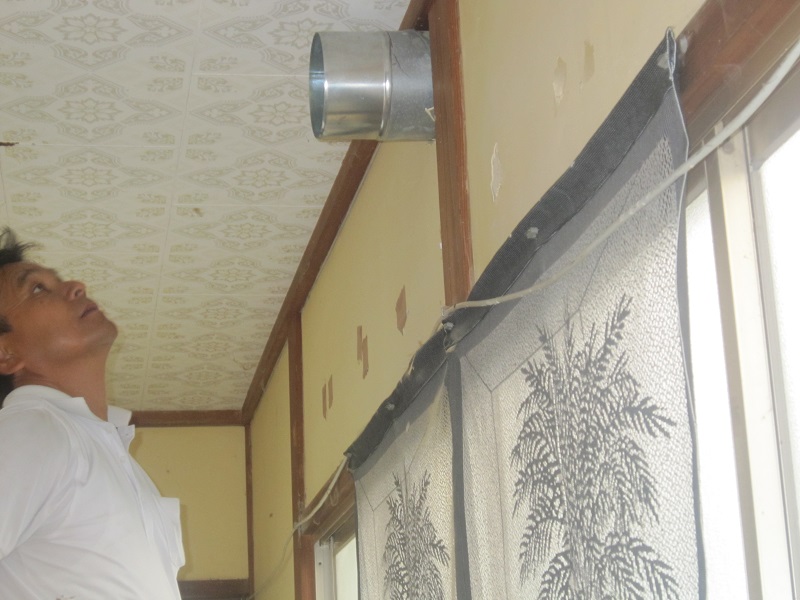

2015年08月25日

髙松 I様邸 大型リフォーム工事

本日 1階キッチン取付に備えて大工さんはキッチン前面のボード補強であります。今日の一番難工事に当たって頂いてるレンジフードの排気ダクト工事は電気配線職人担当で作業します。 。外面までのフード距離も長くて四苦八苦して、職人 […]

IMG_1361

2015年08月25日

髙松 I様邸 大型リフォーム工事

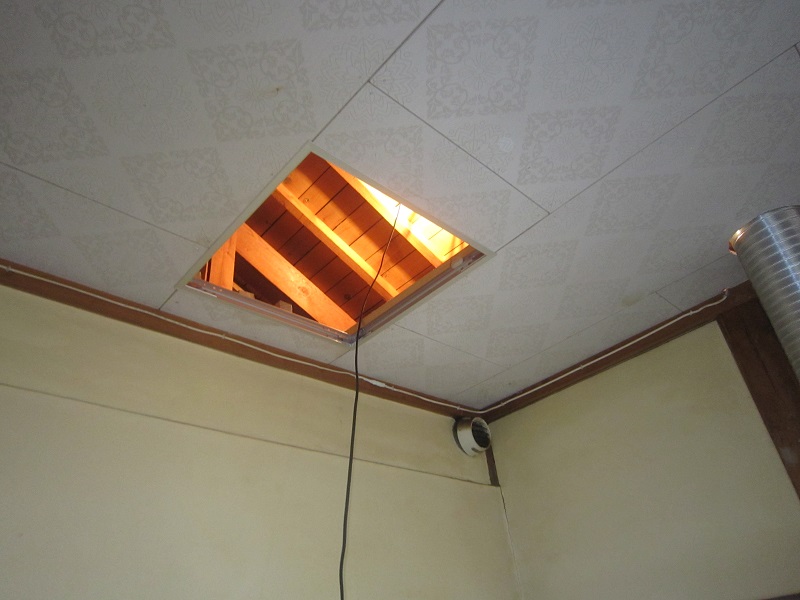

施主様要望によりダイニング上の天井に点検口の設置も本日施工しました。2階下で何か不具合時に点検口利用して処置下さい。

IMG_1368

2015年08月25日

髙松 I様邸 大型リフォーム工事

今回、新たな新システムキッチンには吊戸棚をつけます。吊戸棚取付けに当り補強のため大工さんは12ミリコンパネ貼りを行ないまして準備中です。

2015年08月25日

髙松 I様邸 大型リフォーム工事

本日の作業予定であります1階キッチンの取替に当りまして既存キッチンの撤去は済みましたしと新たにキッチンの給排水配管作業を実施しました。

IMG_1357

2015年08月24日

髙松 I様邸 大型リフォーム工事

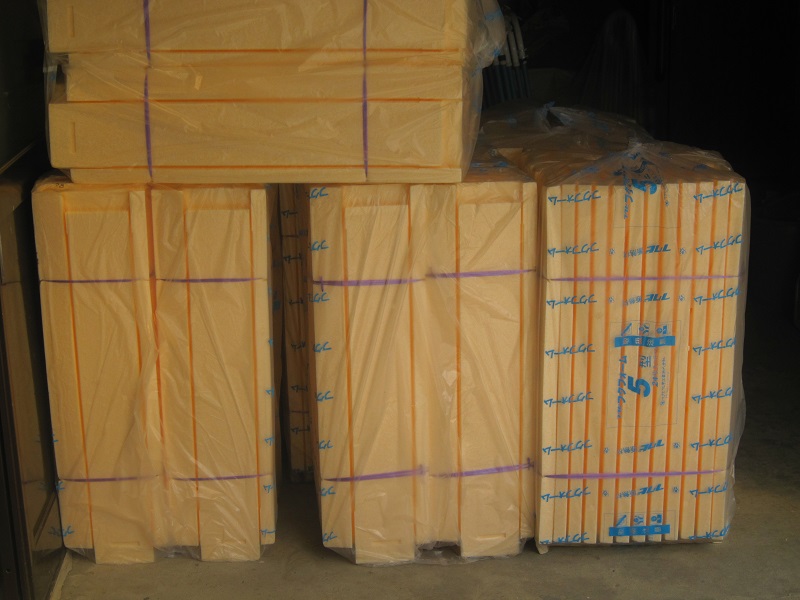

2階床下に敷く根太用断熱材フクビ製のフクホームが現場へ入荷しました。2階は根太を引きその上に断熱材を入れて捨て貼り合板敷き フローリング12ミリで仕上げます。

IMG_1355

2015年08月24日

髙松 I様邸 大型リフォーム工事

明日からの職人さんに備えて電気職人さんと解体後の初打ち合わせで1、2階の配線打合わせが済みました。 明日から電気配線の取り外し等工事が開始です。

2015年08月22日

髙松市 Y様邸 テラス工事

木製テラス→アルミテラスを設置しました。 以前はなかった吊竿もオプションで追加され、 2Fへ行くことなく簡単なものは、1Fで干せますね!

IMG_1352

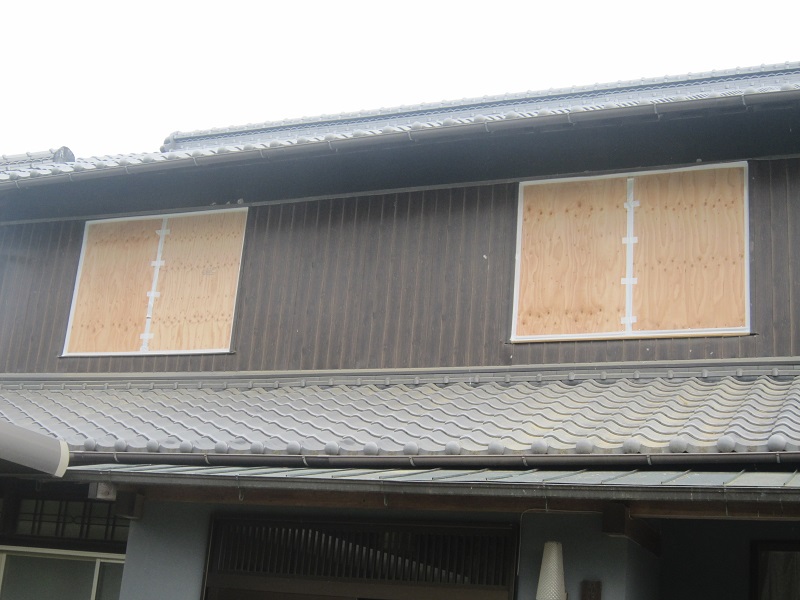

2015年08月21日

髙松 I様邸 大型リフォーム工事

昨日中にサッシ取り外した取り外した窓の雨風対策為の窓4か所のコンパネ貼りが無事終了しました。

IMG_1343

2015年08月20日

髙松 I様邸 大型リフォーム工事

階段が撤去が済みまして、撤去された階段位置から2階解体しました状況をアップしました。先ずは2階2部屋、廊下 改修から始まります。

IMG_1340

2015年08月20日

髙松 I様邸 大型リフォーム工事

階段の撤去しまして殺風景な現状となりましたが、新規階段は折返しタイプの緩やかな仕上げとなります。

IMG_1339

2015年08月20日

髙松 I様邸大型リフォーム工事

本日の主解体作業であります階段の解体中でありますが、踊り場から上部分は終わりましてこれからは下部分の階段の撤去します。
