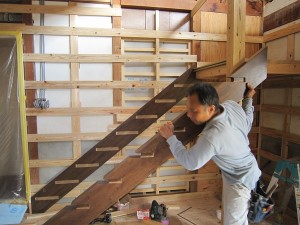

オープン階段が踊り場部分まで完成しました。大工作業は階段床補強含め3日掛りでした。 これからは踊り場から2階への階段設置作業です!
1階奥側に2枚折れクロゼットが見えますが、開くと洗濯機スペースで、当社女性アドバイザーの提案です!
いよいよ今日から折れ階段の取付け作業が始まりました。色は濃い目のチョコナット色ですね!また、居室面の側板が特注であり大工さん苦戦してます!
当社は仕上床材の上に養生シート、更に養生ボードそして養生シートの3重に養生し傷防止してます。
1階床材貼りが始まりました。床材はシートフロアで色はシルキーアッシュで白系ですね!
1階内部造作工事が順調に進みまして主に階段、床材貼りを残しており、2階の階段の開口です。
今日は大工工事含め職人さんは小休止です。玄関引戸、サッシ等は戸締りや養生が万全です。

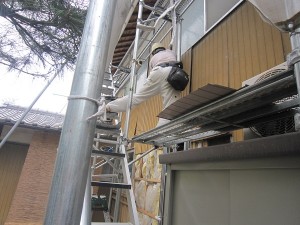

正面外壁のトタン補修や一部張替えに職人さんが四苦八苦して作業中です!
内部壁部分の石膏ボード貼りが80%程度終了しました。あとはプレカット階段が入荷待ちです。
建物北側にサッシ2か所、勝手口ドアの設置等により外部トタンの張替えで職人さんが奮闘されてます。
内部造作作業も順調に進みまして天井の下地貼り工事となりました。大工さんは工夫して作業t

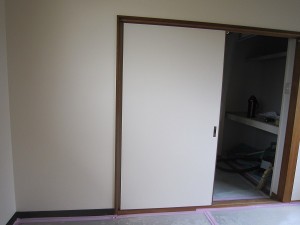

母屋と今回住居となる離れを連絡する引戸が取付けの準備です。どんな引戸になるか楽しみです!
大工の内部工事と並行して電気配線工事も進んでおり天井の配線は大変です。
オール断熱樹脂サッシ使用は重要ですが内部壁にも断熱材貼り作業を同時に行って万全ですね!!
高性能断熱樹脂サッシ YYK製 APW330の縦滑り出し窓の取付けされました。ガラス はアルゴン入り複層ガラスで性能を高めてます。
断熱性能抜群のオール樹脂サッシAPW330枠の取付け作業が大工さんで開始です!
今回、重点提案商品 高性能断熱樹脂サッシ YKK APW330が現場納品されました!
今回、屋根部分の負担軽減の為軽いKMEW製 ROOGA(ルーガー)で葺き替えました!
A様邸は全面屋根の瓦葺き替え工事もあり、職人さんにより瓦撤去されました。
床断熱の為大引きの上に断熱材を引きましてコンパネをはります。床材をその上です。
室内床貼りの前作業である大引根太(床をはるために必要となる下地)掛け工事を大工さんが慎重にすすめてます!
内部造作工事の前に筋交等補強工事です。重要な作業です!
納屋内部の解体工事が済みスッキリしました。これより造作工事が始まります。
納屋内部の解体工事が終わりまだ廃材もあります。大工さんご苦労様です>
母屋隣接の納屋を住居にする工事が始まりました。現状建物の全体です!
2日間でエコー給湯機設置が済みまして施主様が大満足でした。
2階洋室のクロス工事が今日で終わりました。職人さんありがとうございました!
ガス給湯器が破損してエコ給湯機に取替えで浴槽に繋ぐため職人さんがもぐり奮闘中です!
内部クロスのハガシが終わり新しいクロス貼り工事が進んでます!
内装仕上げとなるクロス工事ですが現在は既存クロスのハガシを行ってます。
