前日からの浴室解体の作業が終わりまして浴室のコンクリート土間打ちまで進みました。土間が乾いてから配管工事となります。
リフォーム工事もほぼ仕上がりまして本日は美装作業を行ってます。2階洋室2部屋はキレイ に床、窓の美装終了です。

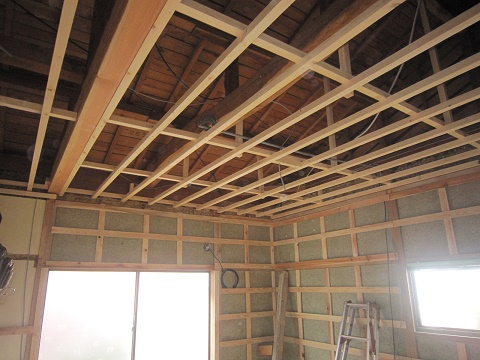

解体工事で大工さんは2階和室壁の解体作業してます。やはり、和室の内壁は昔の土壁状況となってました。
本日からF様邸住居改修工事スタートしまして解体作業で洗面台、キッチン、浴室を作業員3名で行ってます。特に、浴室解体は大変な作業で苦戦してます。
本日、F様邸リフォーム開始で先ずは廊下等の養生シートを覆いましてスタートです。
外壁モルタルの塗装工事に備えまして飛散防止のためネット張りを行いました。
本日もクロス貼りの前工程のパテ作業の仕上げ中で明日からクロス貼りを行います。1,2階で6 00メートル越す工事量となります。
トイレ機器の取替にプラスしてキッチンの照明器具を取り付けました。
トイレ工事は内壁のパネル張りと床のクッションフロア張りが済みまして トイレ機器の取り付け待ちです。
玄関ポーチのタイル工事です。明るめの色を選びました。
玄関から廊下部分の壁は古い塗り壁を剥がし新しく塗りなおします。今日は下地作業をして明日仕上げ塗りとなります。
クロス工事は今日で終わりました。白いクロスで部屋が明るくなりました。
外部塗装も順調に進んでいます。
先週よりモルタル仕上げ工事中ですが、本日で終了しますので、後は塗装工事となります。
クロス貼り作業が開始となり本日は2名職人さんでクロス貼り前工程のパテ作業 中です。
一昨日から和式トイレから洋式トイレへの工事開始しまして本日は大工さんが床張り作業中です。壁のタイル部分はキッチンパネルを使い仕上げます。
昨日で設備屋さんでトイレ解体や給排水管工事が終了しました。
職人さんでモルタル仕上げの窓部分がキレイに仕上がりました。
本日は大工作業はお休みですが、外壁モルタルの本仕上げ工事中で来週中までかかります。
本日よりクロス貼り工事が開始となり、先ずは2階洋室のパテ作業を優先して行ってます。
造作棚も付き内部の塗装も終わりました。明日からクロス工事に入ります。
K様邸の外部は壁のモルタル下地塗りは済みまして仕上げのモルタル仕上げ作業待ちとなってます。
室内はボード張り作業が目途が立ちましてクロス貼りに備えまして巾木の取り付け を行ってます。
K様邸リノベーション工事は今月末引き渡しを目指し、職人さんも懸命に頑張って いただいてます。玄関口から廊下を眺めました。
和室続きだった1部屋を廊下、ウォークインクローゼット、トイレにしました。隣の和室の引き違い戸はそのまま利用し片引き戸にしました。
2F洋室クローゼットの棚がつきました。使う用途に合わせて棚をつけています。
窓下にカウンターをつけました。TVを置くこともできますし、机としても使えます。
キッチン廻りのカウンターがつきました。
リビングドア引き違い戸の枠レールがつきました。既存の廊下と違和感のないように見切り材を造作しています。
2階の内部ボード張り作業も1階同様にほぼ終了です。2階天井の点検口の取り付けも済みました。
