トイレ工事(流れ)
DATE 2016年8月2日(火)
吉田です。
このところ、風が吹いても温風で息苦しさを感じたり
お水を出しても暑さでぬるま湯が出たり、、と家に居ても
外の気温が高いのを感じます。
今日は、先日現況調査させて頂いたお客様のトイレ工事日。
日差しが弱まり、気温も上がらないようで、少しホッとしています。
朝9時~スタート。
・洋→洋トイレに交換
・内装(天井・壁)クロス貼替え
・クッションフロア貼替え
のトイレ工事に取り掛かります。
①養生
廊下や玄関~の上り口などお客様のお宅を傷つけない様
しっかり養生を行います。
②撤去・処分
既存トイレの撤去・処分を行っています。

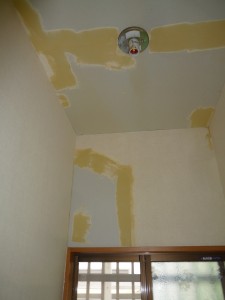

③クロスはがし
天井、壁のクロスをこの道20年のベテランの職人さんが
丁寧に、手際よく剥していきます。
④パテ
凹凸がある部分はパテでならし、
平らに仕上げていきます。
休憩時間を挿んで、乾くのを待ちます。
⑤クロス貼り
柄があるクロスのため、柄合わせを慎重に進めます。
無地ではこういった作業は特にありませんが、
無地に比べ
柄合わせが必要なため、
生地が余分にいる事は見て納得です。

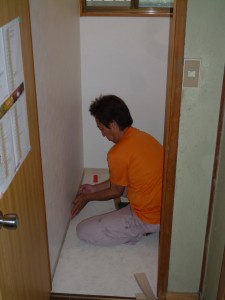

⑥クッションフロア(サイズ調整)
天井、壁クロスの次は、床にクッションフロアを
貼っていきます。
床にぴったりと接着されていて
無理にはがすと合板もついてくる可能性があるため
今回重ね貼りをします。
少しだけ段があったため、
重ね貼りして床がフラットになりました。
⑧巾木貼り、コーキング
クッションフロアが仕上がると、
ベージュ色の巾木を貼っていきます。
仕上げに角にコーキングを打っていきます。
上から下まで、一回で均一に仕上げる姿を
まじかに見て驚きました!
⑨新便器取付
給排水の職人さんにバトンタッチ。
こちらもベテランの職人さんです(*^_^*)
新便器があっという間に取りつきました。
タンクの次は、便座・ウォッシュレットです。
もう一人の職人さんは部品を組立したりと、
それぞれの役目を、段取り良く進めています。
⑩紙巻器、収納、手摺、タオルバー取付
いよいよ、終盤になりました。
お客様に実際座って頂き、
手摺や紙巻器など使いやすい位置を確認します。
⑩完成です(*^_^*)
床や周辺に汚れがついていないか?
養生を片付け、掃除をして完成です。
天井クロスを変える際に、
職人さんが「埃取りますか」
と電球を取って下さいました。
お客様が「電気が古いから、、」と心配されていましたが
拭くだけでピカピカに!
数々の工事をリピート頂いているお客様のトイレリフォーム。
この度も工事のご用命を頂きありがとうございました。
今後とも末永いお付き合いをお願い致します。
また職人さんには、いつも丁寧にお客様に負担がないよう
工事を進めて頂き感謝しています。
腕はもちろん、
人柄もいい職人さんは当社の宝でもあります。
これからも宜しくお願い致します。
